某项目部承担了一项程控交换设备安装工程,采用包工不包料方式承包,约定工期40 。开工前,项目部指派技术员进行现场勘察,明确了施工用电机空调设施、现场的...

作者: rantiku 人气: - 评论: 0

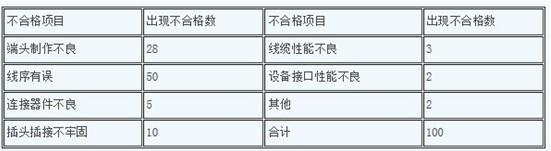

问题 某项目部承担了一项程控交换设备安装工程,采用包工不包料方式承包,约定工期40 。 开工前,项目部指派技术员进行现场勘察,明确了施工用电机空调设施、现场的特殊要求等情况,同时根据施工图设计对机房地板、需安装设备位置及数量等进行复核。 工程硬件安装完成后进行了用户线缆测试,发现了很多质量问题,用户线缆测试不合格项统计表如下: 问题 1.列出施工机房现场勘察还应包括的主要内容。 2.列出施工图设计现场复核还应包括的主要内容。 3.做出用户线缆测试不合格项排列表。 4.做出用户线缆测试不合格项排列图。 5.分析用户线缆测试不合格的主要原因并提出改进措施。 6.施工单位最终提交的竣工资料应包含哪几部分?
选项
答案

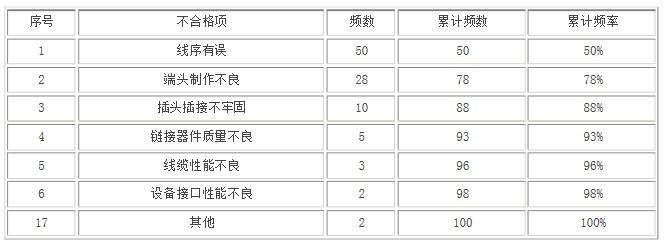

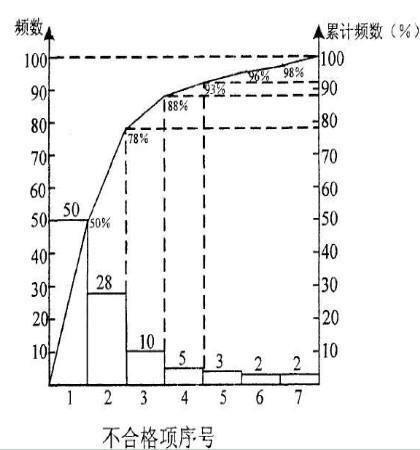

解析 1.①电力配电(电源)系统; ②机房走线系统; ⑧机房接地系统 2. ①线缆路由、设计长度是否可行; ②电源电压、熔断器容量是否满足设计要求; ⑧保护接地的位置是否有冗余。 3. 4. 5.累计频率0~80%为主要原因,即线序有误和端头制作不良。 改进措施:作好培训,按规范操作,及时查对 6.包含三部分:①竣工文件②竣工图③竣工测试记录。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0864秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
