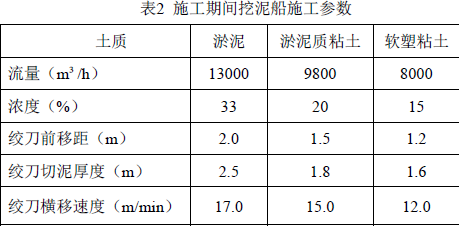

问题 背景资料 某吹填工程,吹填区面积2.5k㎡,吹填工程量2000万m3,采用装有钢桩与三缆定位设备的大型绞吸挖泥船直接吹填的施工方式。取土区土质自上而下分别为淤泥、淤泥质粘土、软塑粘土。吹填完成并经浅层处理后,采用真空预压法对吹填区进行加固。施工期挖泥船施工参数见表2。 问题: 1、挖泥船采用三缆横挖法施工,其分条宽度如何确定? 2、简述影响挖掘生产率的因素,并计算本工程挖掘淤泥质粘土时绞刀挖掘系数。(计算结果保留小数点后2位)。 3、绘制真空预压法的施工工艺流程图。 4、本工程真空预压期间应监测哪些主要项目?其沉降稳定标准的控制指标是多少?
选项
答案
解析 1、采用三缆横挖法施工时,分条宽度由船的长度和摆动角确定,摆动角宜选70~90,最大宽度不宜大于船长的1.4 倍。 2、挖掘生产率主要与挖掘的土质、绞刀功率、横移绞车功率等因素有关。泥泵管路吸输生产率W =Qρ=9800*20%=1960 m3/h;挖掘生产率W =60K*D*T*V=60K*1.5*1.8*15.0 =W 泵=1960 m3/h;解得本工程挖掘淤泥质粘土时的绞刀挖掘系数K≈0.81。 3、真空预压法的施工工艺流程图为:铺设砂垫层→打设塑料排水板(或袋装砂井)→铺设排水管系、安装射流泵及出膜装置→挖密封沟→铺膜、覆水→抽气→卸载。 4、本工程真空预压期间应监测的主要项目为:真空度、沉降、位移、孔隙水沉降稳定标准的控制指标是:实测地面沉降速率连续5~10d 平均沉降量小于或等于2mm/d。
