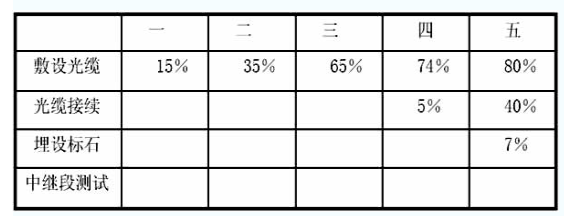

问题 背景资料 某光缆线路工程进度计划见下表: 单位:周 说明:①各项工作每周完成量相等。 ②光缆接续在敷设光缆完成60%工作量时开始。 ③埋设标石在敷设光缆完成60%工作量时开始。 ④中继段测试必须在光缆接续全部完成后才能开始。 ⑤每周工作七天。 第五周末时各项工作完成的进度累计情况如下: 1.定性分析各工序前五周每周的实际进度与计划的关系。 2.计算第五周末各项工序实际避度比计划进度起前或拖后多少天?(计算结果如遇小数,采用进一法) 3.若从第六周开始仍按原计划周进度组织施工,总工期为多少天?比原计划延长多少天? 4.光缆中继段测试应包括哪些内容
选项
答案
解析 1.(本小题9 分) (1)敷设光缆:第—周比计划拖后(1 分),第二周与计划相同(1 分),第三周比计划超前(1 分),第四周比计划拖后(1 分),第五周比计划拖后(1 分); (2)光缆接续:第四周比计划拖后(1 分)第五周比计划超前(1 分); (3)埋设标石:第四周比计划拖后(1 分)第五周比计划拖后(1 分)。 2.(本小题3 分) (1)敷设光缆比原计划拖后(100%-80%)*5*7=7( 天)( 1 分) (2)光缆接续比原计划拖后(67%-40%)*3*7=6( 天)( 1 分) (3)埋设标石比原计划拖后(67%-7%)*3*7=13( 天)( 1 分) 3.(本小题3 分) (1)总工期为35+7+6+14=62( 天)( 2 分); (2)比原计划延长6 天(1 分)。 4.(本小题5 分)P144 (1)光纤接头损耗; (2)光纤线路衰耗; (3)光纤后向散射信号曲线; (4)PMD(偏振模色散); (5)光缆对地绝缘。(各1 分)
