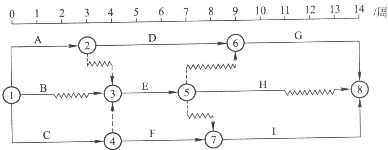

问题 某工程双代号时标网络计划如下图所示,如果B、D、I三项工作共用一台施工机械且必须按顺序施工,则( )。
选项 A.总工期不会延长,且施工机械在现场也不会闲置 B.总工期不会延长,但施工机械会在现场闲置l周 C.总工期会延长1周,但施工机械在现场不会闲置 D.总工期会延长1周,且施工机械会在现场闲置1周
答案 C
解析 双代号网络计划的时间参数计算。由于B、D、I三项工作共用一台施工机械且必须按顺序施工,且D工作和I工作都为关键工作,所以I工作必须延迟一周开始,即总工期延长一周,B工作开始时间安排在第二周可以使施工机械不闲置。因此,正确选项是C。
