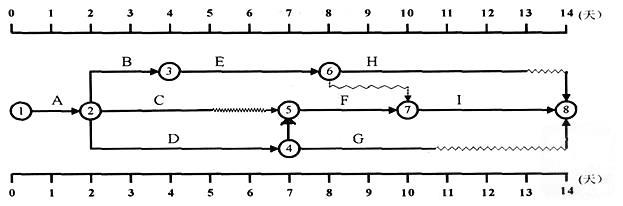

某工程双代号时标网络计划如下图所示(单位:周),其中工作E的总时差和自由时差( )周A、 均为0B、 分别为1和0C、 分别为2和0D...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示(单位:周),其中工作E的总时差和自由时差( )周
选项 A、 均为0 B、 分别为1和0 C、 分别为2和0 D、 均为2
答案 B
解析 2017版教材P132页 从图中可以看出,由于H后有一天的波形线,E的总时差则为1天。E的自由时差即不影响H的最早开始时间的机动时间,可以看出是0。
