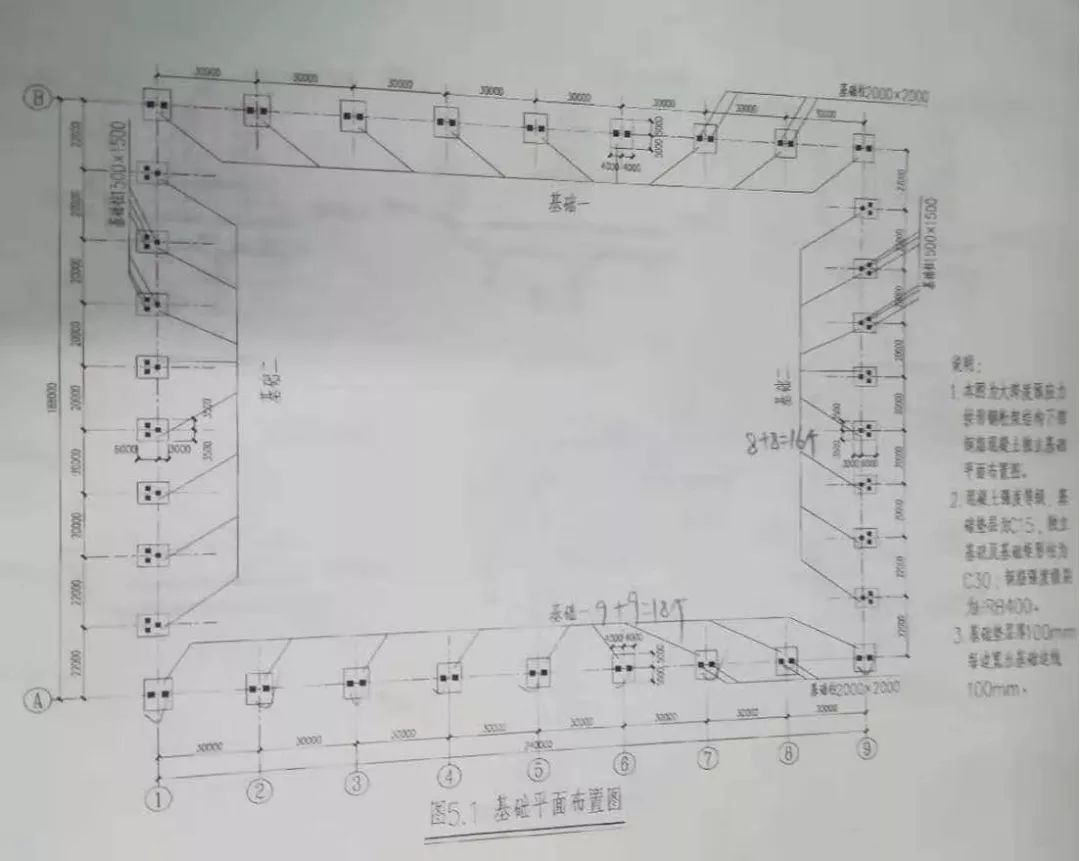

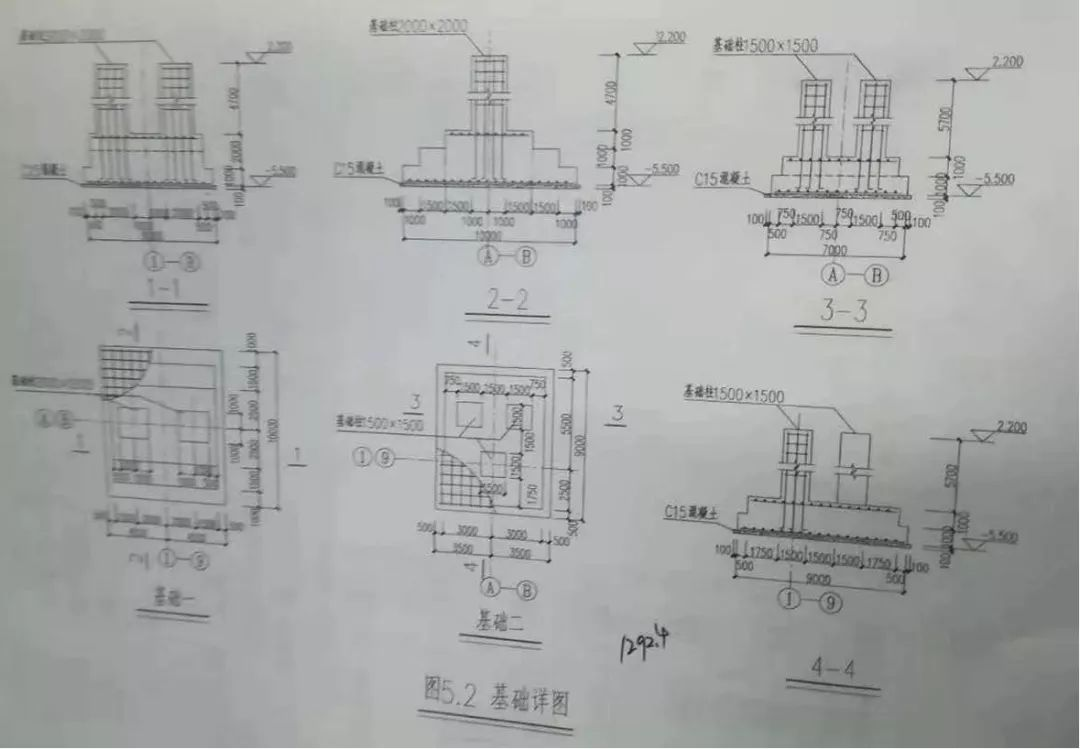

某城市188米大跨度预应力拱形钢桁架结构体育场馆,下部钢筋混凝土基础平面布置图及基础详图设计如图5.1“基础平面布置图”、图5.2“基础图”所示。中标该项...

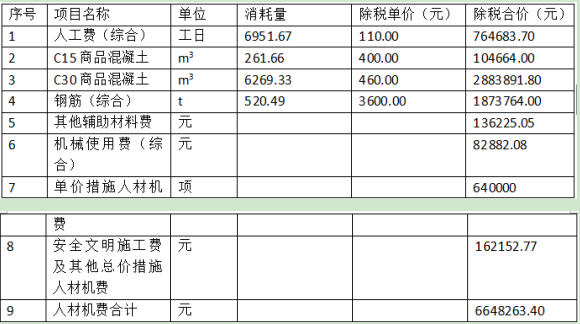

作者: tihaiku 人气: - 评论: 0

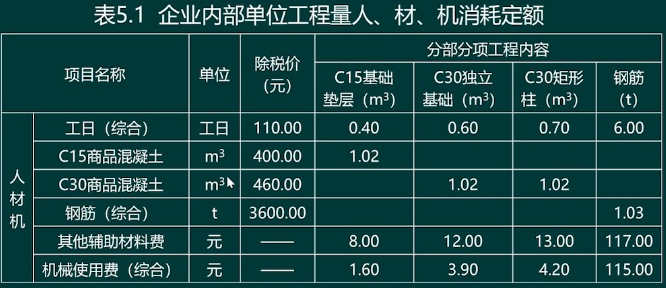

问题 某城市188米大跨度预应力拱形钢桁架结构体育场馆,下部钢筋混凝土基础平面布置图及基础详图设计如图5.1“基础平面布置图”、图5.2“基础图”所示。中标该项目的施工企业,考虑为大体积混凝土施工,为加强成本核算和清晰掌握该分部分项工程实际成本,拟采用实物量法计算该分部分项工程费用目标管理控制阶。该施工企业内部相关单位工程量人、材、机消耗定额及实际掌握项目所在地除税价格见下表5.1“企业内部单位工程量人、材、机消耗定额”。 表5.1企业内部单位工程量人、材、机消耗定额 问题: 1.根据该体育场馆基础设计图纸、技术参数及答题卡表5.1“工程量计算表”中给定的信息按《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)的计算规则,在答题卡表5.1工程量计算表”中,列式计算该大跨度体育场馆钢筋混凝土基础分部分项工程量。已知钢筋混凝土独立基础综合钢筋含量为72.50kg/m3,钢筋混凝土矩形基础柱综合钢筋含量为118.70kg/m3。 2.根据问题1的计算结果,参考资料,在答题卡中列式计算该分部分项工程人工、材料、机械使用费消耗量,并在答题卡表5.2“分部分项工程和措施项目人、材、机费计算表”中,计算该分部分项工程和措施项目人、材、机费,施工企业结合相关方批准的施工组织设计测算的项目单价措施人、材、机费为640000.00元;施工企业**内部规定安全文明措施及其他总价措施费按分部分项工程人、材、机费及单价措施人、材、机费之和的2.50%计算。 3.若施工过程中,钢筋混凝土独立基础和矩形基础柱使用的C30混凝土变更为C40混凝土(消耗定额同C30混凝土,除税价480.00元/m3),其他条件均不变,根据问题1、2的条件和计算结果,在答题卡中列式计算C40商品混凝土消耗量、C40与C30商品混凝土除税价差、由于商品混凝土价差产生的该分部分项工程和措施项目人、材、机增加费。 4.假定该钢筋混凝土基础分部分项工程人、材、机费为6600000.00,其中人工费占13%,企业管理费按人、材、机费的6%计算,利润按人、材、机费和企业管理费之和的5%计算,规费按人工费的21%计算,增值税税率按9%计取,请在答题卡表5.3“分部分项工程费用目标管理控制计算表”中编制该钢筋混凝土基础分部分项工程费用目标管理控制价。 (上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,所有计算结果均保留两位小数)
选项
答案

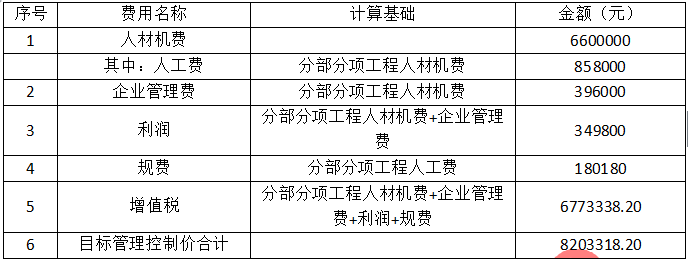

解析 1.(1)C15基础垫层 基础一:(8+0.2)×(10+0.2)×0.1×18=150.55(m3) 基础二:(7+0.2)×(9+0.2)×0.1×16=105.98(m3) 150.55+105.98=256.53(m3) (2)C30独立基础 基础一:18×[8×10×1+(8-0.5×2)×(10-1×2)×1+(8-0.5×2)×(10-2.5×2)×1]=3078(m3) 基础二:16×[7×9×1+(7-0.5×2)×(9-0.5×2)×1]=16×111=1776(m3) 3078+1776=4854(m3) (3)C30矩形柱 ①2×2×4.7×18×2=676.80(m3) ②1.5×1.5×5.7×16×3=615.60(m3) 676.80+615.60=1292.40(m3) (4)钢筋 独立基础:4854×72.50/1000=351.92(t) 矩形柱:1292.4×118.70/1000=153.41(t) 351.92+153.41=505.33(t) 2.(1)人工消耗量 256.53×0.4+4854×0.6+1292.40×0.7+6×505.33=6951.67(工日) (2)C15商品混凝土 256.53×1.02=261.66(m3) (3)C30商品混凝土 4854×1.02+1292.40×1.02=6269.33(m3) (4)钢筋 505.33×1.03=520.49(t) (5)其他辅助材料费=8×256.53+12×4854+13×1292.40+117×505.33=136225.05(元) (6)机械使用费=1.6×256.53+3.9×4854+4.2×1292.40+115×505.33=82882.08(元) (7)单价措施人材机费=640000元 (8)安全文明措施及其他总价措施费的人材机费=(6951.67×110+261.66×400+6269.33×460+520.49×3600+136225.05+82882.08+640000)×2.5%=162152.77(元) 3.(1)C40商品混凝土消耗量 (4854+1292.40)×1.02=6269.33(m3) (2)除税价差480-460=20(元/m3) (3)分部分项和措施项目人材机增加费 ①6269.33×20=125386.60(元) ②125386.60×2.5%=3134.67(元) 125386.60+3134.67=128521.27(元) 4.表5.3分部分项工程费用目标管理控制价计算表 人工费=6600000×13%=858000(元) 企业管理费=6600000×6%=396000(元) 利润=(6600000+396000)×5%=349800(元) 规费=858000×21%=180180(元) 增值税=(6600000+396000+349800+180180)×9%=7525980×9%=6773338.20(元) 目标管理控制价合计=7525980+677338.20=8203318.20(元)
