背景材料 某工业安装工程项目,工程内容:工艺管道、设备、电气及自动化仪表安装调试,工程的循环水泵为离心泵,二用一备。泵的吸入和排出管道上均设置了独立、牢...

作者: tihaiku 人气: - 评论: 0

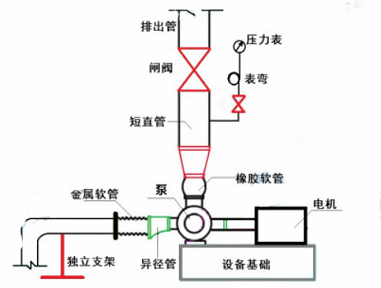

问题 背景材料 某工业安装工程项目,工程内容:工艺管道、设备、电气及自动化仪表安装调试,工程的循环水泵为离心泵,二用一备。泵的吸入和排出管道上均设置了独立、牢固的支架。泵的吸入口和排出口均设置了变径管,变径管长度为管径差的6倍,泵的水平吸入管向泵的吸入口方向倾斜,倾斜度为8‰,泵的吸入口前直管段长度为吸入口直径的5倍,水泵扬程为80米。 在安装质量检查时,发现水泵的吸入及排出管路上存在管件错用,漏装和安装位置错误等质量问题(见下图),不符合规范要求,监理工程师要求项目部进行整改,随后上级公司对项目质量检查时发现,项目部未编制水泵安装质量预控方案。

工程的工艺管道设计材质为12CrMo(铬钼合金钢)。在材料釆购时,施工地的钢材市场无现货,只有15CrMo材质钢管,且规格符合设计要求,由于工期紧张,项目部采取了材料代用。 1.水泵的安装质量预控方案包括哪些内容? 2.项目部釆用材料代用,需要哪些手续? 3.图中水泵安装有哪些质量问题?如何改正? 4.15CrMo材质钢管在进场验收时,需要验收哪些内容?
选项
答案
解析 1.质量预控方案的內主要包括:工序(过程)名称、可能出现的质量问题、提出的质量预控措施三部分。 2.材料代用属于小型设计变更。由项目部提出设计变更申请单,经项目部技术管理部门审核,由现场设计、建设(监理)单位代表签字同意后生效。 3.问题:①水泵吸水口金属软管安装错误; ②水泵出水口压力表的旋塞阀安装在表弯下方错误; ③水泵出水口橡胶软管和变径管安装位置错误; ④水泵出口未安装止回阀错误; ⑤水泵设备未设置减振器错误 改正: ①水泵吸水口金属软管改为橡胶软管(可曲挠椽胶接头); ②水泵出水口压力表的旋塞阀改为安装到表弯上方; ③水泵出水口橡胶软管和变径管调换安装位置; ④水泵出口安装止回阀; ⑤水泵及电动机位置按设计要求加装减振器。 4.验收内容应包括品种、规格、型号、质量、数量、证件等; 15CrMo材质钢管应釆用光谱分析或其他方法对材质进行复查,并做好标识。

相关内容:背景,材料,工业,工程项目,工程,内容,工艺,管道,设备,电气,自动化,仪表,调试,循环,水泵,离心泵,二用,一备,道上
