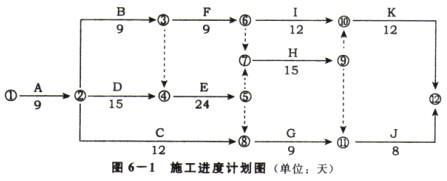

某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图6-1所示,各项工作均按最早开始...

作者: rantiku 人气: - 评论: 0
问题 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图6-1所示,各项工作均按最早开始时间安排,匀速进行。 施工过程中发生如下事件: 事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目监理机构提出延期开工的申请,总监理工程师审核后给予书面回复。 事件2:施工准备完毕后,项目监理机构审查《工程开工报审表》及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需要,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发《工程开工报审表》。 事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6天的工作量;D工作已完成5天的工作量;B工作未经监理人员验收的情况下,F工作已进行1天。 问题: 1.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。 2.根据《建设工程监理规范》(GB50319-2000),该工程还应具备哪些开工条件,总监理工程师方可签发《工程开工报审表》? 3.针对图6 -1所示的施工进度计划,确定该施工进度计划的工期和关键工作。并分别计算C工作、D工作、F工作的总时差和自由时差。 4.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响。此时,预计总工期延长多少天? 5.针对事件3中F工作在B工作未经验收的情况下就开工的情形,项目监理机构应如何处理?
选项
答案
解析 1.事件1中,总监理工程师的书面回复中应不批准施工单位的延期开工申请,理由是: (1)施工单位因自身原因不能按期开工;(2)按照《建设工程施工合同(示范文本)》对延期开工条款的规定,承包人要求延期开工,应在合同约定的开工日7天前提出延期申请,施工单位在开工日前5天提交申请不符合合同规定的程序。 2.事件2中,应满足开工条件的情况还包括: (1)施工单位的主要施工机具、人员已进场;(2)前期施工需要的主要工程材料已落实;(3)进场道路及水、电、通信等工作已满足开工要求;(4)施工单位编制的施工组织设计已获总监理工程师批准。 3.针对工程网络计划图的分析结果如下: (1)施工总工期75天;(2)关键工作包括:A、D、E、H、K;(3)C工作的总时差为37天,自由时差为27天;D工作的总时差和自由时差均为0;F工作的总时差为21天,自由时差为0。 4.开工后第20天下班时刻施工进度计划的执行情况如下: (1)C工作推迟5天,不影响总工期,不影响紧后工作的最早开始时间;D工作推迟6天,影响总工期6天,影响紧后工作的最早开始时间6天;F工作推迟1天,不影响总工期,影响紧后工作的最早开始时间1天。(2)施工总工期将延长6天。 5.事件3中,B工作的完成是F工作开始的前提条件。为了保证工程施工的质量,项目监理机构应就B工作未经验收的情况下就开始F工作施工的情况,下达F工作的《工程暂停令》,要求施工单位先对完成的B工作进行报验。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0567秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
