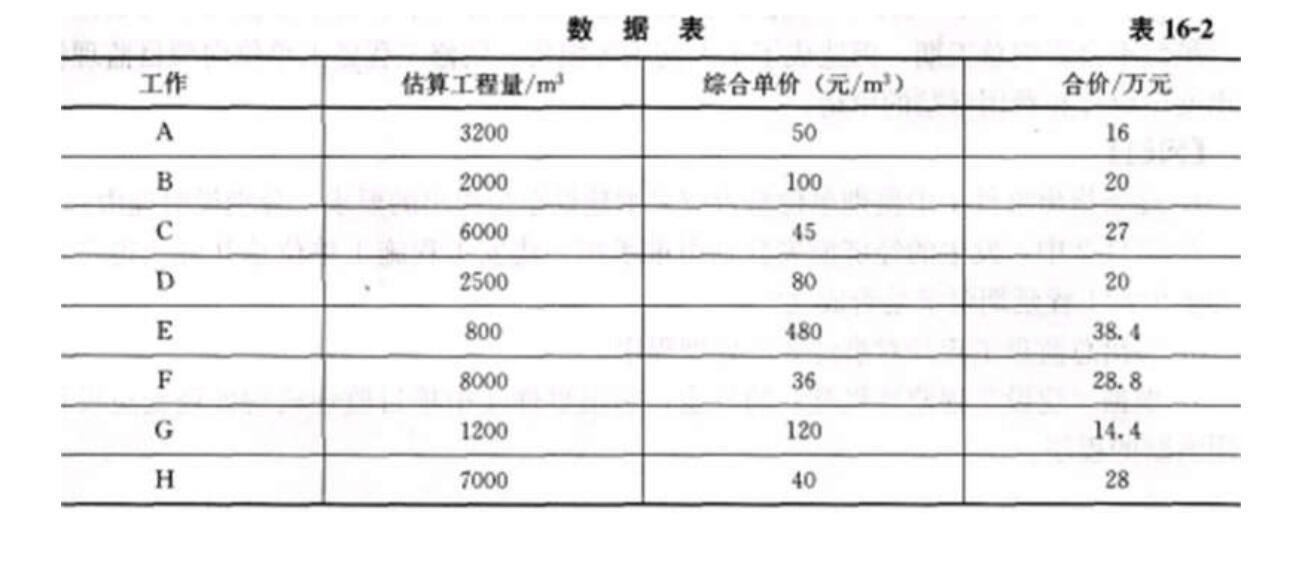

问题 某建设项目承包商在建设单位提供的工程量清单的基础上报价见表 16—2“数据表”,签订 的施工承包合同总工期为 6 个月,工程预付款为原合同总价的 20%,保修金为原合同总价的 5%。预付款自承包商每月所有有权获得的工程进度款(每月实际完成的合格工程量价款加上 承包商获得的索赔费用及工程变更款)累计总额达到合同总价的 20%的那个月开始起扣,直 到预付款还清为止,扣款按每月获得的工程进度款(同前述)的 25%比率扣除,保修金扣留从 首次支付工程进度款开始,在每月承包商所有有权获得的工程进度款(如前述)中按 10%扣 留,直到累计扣留达到保修金的限额为止。 承包商按合同工期要求编制了施工进度双代号网络计划,并得到总监理工程师的批准,其施 工进度双代号网络计划如图 16—1 所示。 该工程在施工过程中出现如下事件: 事件 1:A 工作实施过程中遇到了工程地质勘探中没有探测到的地下障碍物,排除地下障碍 物未延长 A 工作的持续时间,但增加了施工成本 1. 20 万元,承包商及时提出费用索赔 1. 20 万元。 事件 2:B 工作实施过程中承包商为了保证基础工程的施工质量,采取了提高混凝土强度等 级的技术措施,导致成本增加了 1.80 万元,承包商及时提出费用索赔 1.80 万元。 事件 3:在 E 工作开始实施时,由于承包商施工机械出现故障而进行维修,拖延工期 10 天, 承包商及时提出工期顺延 10 天申请。 事件 4:开工 3 个月时,由于业主原因增加一项工作 N,该工作要求在 C、D 工作结束后开始, 并在 G工作开始前完成,以保证 G 工作在 E、 N 工作完成后开始施工, N 工作的工程量为4000m3, 综合单位为 56 元/m3,持续时间为 1 个月,承包商及时提出工程变更费用 22.40 万元,工 期延期 1 个月的申请。 【问题】 1.监理工程师对承包商在施工过程中发生的事件如何处理?要求分别说明理由。 2.由于业主原因增加了一项工作 N,要求绘制新的网络计划图,并注明关键线路,判别工 期有否变化?若该工程的各项工作均按最早开始时间安排且各工作每月所完成的工程量相 等,要求将

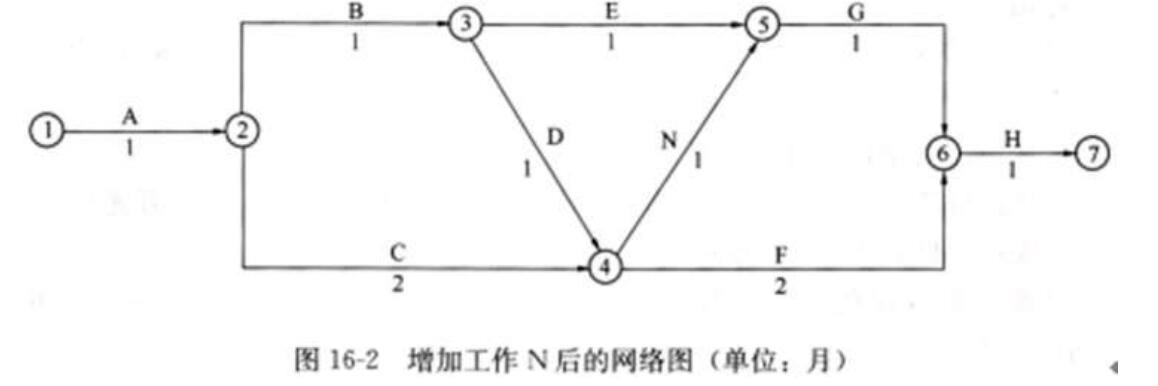

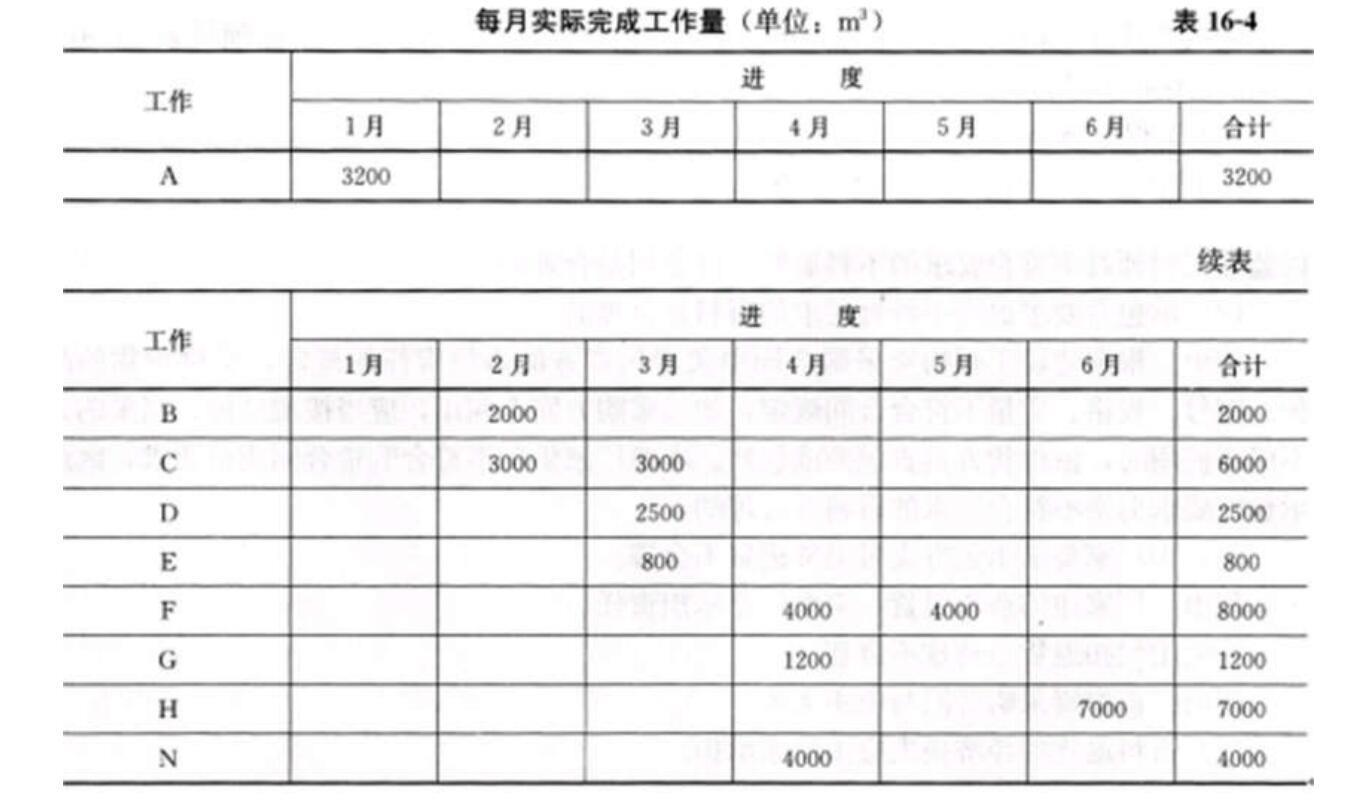

选项 A、B、C、D、E、F、G、H、N 各项工作每月实际完成的工程量列入表 16—3 中。 3.本工程原合同总价为多少?施工过程中成立的承包商索赔费用各是多少?业主引起的工程 变更价款为多少万元?本工程项目最终造价为多少万元?计算预付款、保修金额,写出扣款过 程。
答案
解析 1.监理工程师对承包商在施工过程中发生事件的处理及理由: 事件 1:索赔理由成立。因为对于有经验的承包商也事先无法估计到的情 况,属于非承包商责任,应给予承包商 1.2 万元的费用索赔。 事件 2:索赔理由不成立。因对于承包商为确保施工质量而采取的措施, 不能给予费用补偿。 事件 3:索赔理由不成立。施工机械出现故障进行维修是属于承包商自身 的责任,不能给予工期延期。 事件 4:索赔理由成立。由于业主原因增加一项工作 N,增加工程变更费 用 4000*56=22400(元)=22.4(万元),应给予承包商的费用补偿 22.4 万元。由于 N 工作并未影响 6 个月的合同总工期,故承包商提出的工期延 期不成立。 2.绘制由于增加工作 N 后的新的网络计划图(见图 16—2)。 关键路线为三条:A→B→D→N→G→H;A→C→F→H;A→C→N→G→H。该 工程工期无变化仍为 6 个月。每月实际完成工作量见表 16—4。 3.(1)本工程合同价:(50* 3200+100*2000+45* 6000+80*2500+480 *800+36*8000+120*1200+40*7000)元=1926000(元)=192.6(万元)。 (2)施工中成立的索赔款: (12000+4000*56)元=236000(元)=23. 6(万元)。 (3)工程变更价款:4000*56 元=224000(元)=22.4(万元)。 (4)本工程最终造价:192.6+22.4=215(万元)。 (5)①根据估算工程量 1 月份完成 3200m3(A 工作)、2 月份完成2000+6000/2=5000(m3)(B、 C 工作),则 1 月份工程款: 3200*50 元=160000 元<1926000*20%元=385200(元); ②2 月份工程进度款:(100*2000+3000*45+160000)元 =495000(元)>385200(元)。 由题设条件知从 2 月份起扣预付款,2 月份实际工程款:(100*2000+45 *3000)元=335000(元)=33.5(万元)。 故 2 月扣预付款:33.5*25%=8.375(万元)。 ③3 月承包商有权获得的工程进度款:(3000*45+2500*80+800*480)元 =719000(元)=71.9(万元)。 估算 3 月预付款扣款:71.9*25%=17.975(万元)。 估算累计预付款扣款:(8.375+17.975)万元=26.35(万元)<38.52(万 元)。 故 3 月底扣预付款 17.975(万元)。 ④4 月承包商有权获得的工程进度款:(4000*36+1200*120+4000*56) 元= 512000(元)=51.2(万元)。 估算 4 月预付款扣款:51.20*25%=12.8(万元)。 估算累计预付款扣款: (8. 375+17. 975+12. 8)万元=39. 15(万元)>38. 52(万 元)。 故 4 月底扣预付款:(38.52-8.375-17.975)万元=12.17(万元)。 应从 2 月开始扣预付款,4 月为止;2 月扣预付款 8.375 万元、3 月扣预 付款 17.975 万元、4 月扣预付款 12.17 万元。 (6)工程保修金:192.6*5%=9.63(万元)。 1 月扣保修金:16*10%=1.6(万元)。 2 月扣保修金:33.5*10%=3.35(万元)。 估算 3 月扣保修金:71.9*10%=7.19(万元)。 估算 1~3 月合计扣保修金: (1. 6+3. 35+7. 19)万元=12. 14(万元)>9. 63(万 元)。 故 3 月应扣保修金:(9.63-1.6-3.35)万元=4.68(万元)。 工程保修金扣至 3 月为止,1 月扣 1.60 万元,2 月扣 3.35 万元,3 月 扣 4.68 万元。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1055秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
