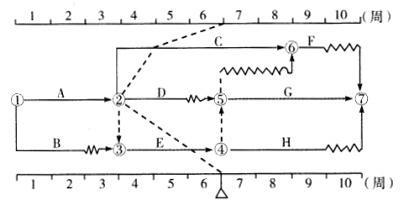

某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出()A、E工作实际进度拖后1周,不影响工期 ...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出()
选项 A、E工作实际进度拖后1周,不影响工期 B、C工作实际进度拖后2周,影响工期1周 C、D工作实际进度超前2周,不影响工期 D、D工作实际进度拖后3周,影响工期3周
答案 B
解析 由图分析可知C工作实际进度拖后2周,其总时差为0,所以影响工期1周。D工作进度拖后3周,其总时差为差1周,所以影响总工期2周。E工作实际进度拖后1周,其总时差为0,影响工期1周。
