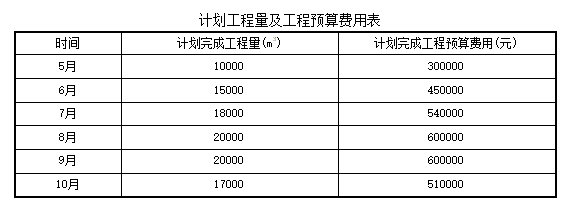

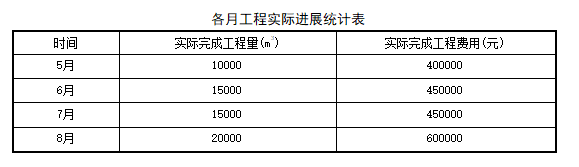

1.背景 ××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2016年5月1日~10月31日。计划工程量及工程预算费用见下表: 注...

作者: tihaiku 人气: - 评论: 0
问题 1.背景 ××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2016年5月1日~10月31日。计划工程量及工程预算费用见下表: 注:土方工程预算单价为30元/m3。 截至8月底,各月工程实际进展统计见下表: 2.问题 (1)计算该工程8月底的费用偏差。 (2)计算该工程8月底的进度偏差。 (3)计算该工程8月底的费用绩效指数。 (4)计算该工程8月底的进度绩效指数。
选项
答案
解析 (1)8月底的费用偏差: CV=已完成工程预算费用一已完成工程实际费用=1800000-1900000=-100000。 (2)8月底的进度偏差: SV=已完成工程预算费用一计划完成工程预算费用=1800000-1890000=-90000元。 (3)费用绩效指数: CPI=已完成工程预算费用/已完成工程实际费用=1800000/1900000≈0.95。 (4)进度绩效指数: SPI=已完成工程预算费用/计划完成工程预算费用=1800000/1890000≈0.95。

相关内容:背景,我国,西北,机场,场道,标段,土方,工程,施工,工期,2016年,计划,工程量,工程预算,费用
