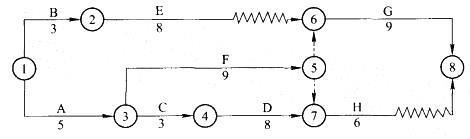

背景 某机场工程施工网络计划如图所示,该工程合同工期为25周。 问题 (1)指出该施工网络计划的关键线路和关键工作,该施工网络计划的计算工期...

作者: tihaiku 人气: - 评论: 0
问题 背景 某机场工程施工网络计划如图所示,该工程合同工期为25周。 问题 (1)指出该施工网络计划的关键线路和关键工作,该施工网络计划的计算工期为多少个月? (2)在网络图中标出各丁序最早可能开始时间、最迟开始时间、最早可能结束时间和最迟完成时间,并计算工作A、B、C的总时差和自由时差。 (3)网络计划经过一段时间实施后,如原计划不能满足工期要求,需要用什么方法调整?
选项
答案

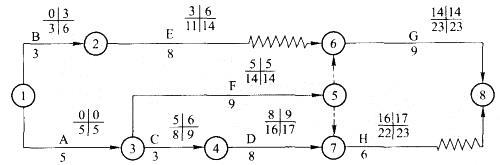

解析 分析 (1)该施工网络计划的关键路线是①→③→⑤→⑥→⑧,关键工作为A、F、G。该施工网络计划的计算工期为23周。 (2)各工序最早可能开始时间、最迟开始时间、最早可能结束时间和最迟完成时间: 工作A:总时差=0,自由时差=0; 工作B:总时差=3,自由时差=0; 工作C:总时差=1,自由时差=0。 (3)可采用以下两种方法进行调整: 1)通过增加作业人员,延长工作时间,采用新工艺等方法来缩短关键路线上的工序作业时间,以达到缩短工期的目的。 2)增加作业、调整工序之间的逻辑关系,来达到缩短工期的目的。
