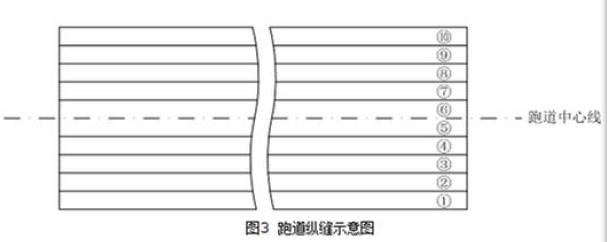

问题 某机场跑道长2600m,宽45m(共分10条板,如图3中1—10所示。其中:1板与联络滑行道相接)。由子使用时间较长及道面嵌缝料的失效,跑道道面普遍出现掉边掉角,机场使用单位决定在不停航的情况下对该跑道进行修补和灌缝,工期为20d。拟采用道面修补材料在成型后4h的抗折强度可达到5.0Mpa,满足开放强度对强度的要求。该机场每日无航班时间为当日20:00至次日6:00。 某施工单位承接了该修补项目施工任务。进场后,施工单位详细查看了现场,发现跑道上的飞机轮迹印全部集中于跑道中心线两侧各三条板3—8的部位。根据实际情况,施工进场与退场各需o.5h。施工单位在编制施工方案时,确定采用从跑道一端全宽度1—10推进的修补作业方式。考虑到修补后4h方可满足强度要求,施工单位将每日修补作业时间定为当日20:30至次日2:00,并进行了试验段施工验证。结果表明:每日完成工程量为12om,无法满足进度要求。为此,项目经理部召开了考题会议进行分析研究,会上有人建议在不増加施工力量的前提下,将原方案全宽度推进的作业方式调整为:进场后,先施工跑道中心线两侧各三条板(3、4、5、6、7、8)的部位以及1、2板与联络滑行道相接部位至次日2:oo,其余部位2:oo以后施工,以此来提高施工进度。 问题: 1、不停航施工时,应采取哪些方式将施工人员和车辆的活动限制在施工区域内? 2、若执行调整后的施工方案,每日施工作业最晚应于什么时间结束?说明理由。 3、建议调整的施工方案是否合理?说明理由。 4、目前我国民用机场道面通常采用哪些类型的高性能嵌缝材料? 5、指出该机场每日开航前施工现场检查、验收需达到的要求。
选项
答案
解析 1、应采取设置旗帜、路障、临时围栏或配备护卫人员等方式。 2、最晚应于5:00结束。因为,按照民航机场不停航施工有关规定,在航空器起飞、着陆前0.5h,施工单位应当完成施工人员、设备的退场并将现场清理完毕,加上退场时间需0.5h,故施工单位最晚应于5:00结束施工作业。 3、合理。 因飞机起降及滑行全部落于3~8板部位及1、2板与联络滑行道相接部位,所以,每日进场后先施工该部位至次日2:00,强度形成至少为4h,满足飞行降落、滑行对道面强度的要求。因9、10板及1、2板不与联络道相接的部位无荷载作用,所以,该部位可安排在次日2:00至5:00进行修补作业。通过调整作业面展开顺序,可比原方案延长作业时间3h,故可有效提高日完成量。 4、硅酮类嵌缝料、聚硫类嵌缝料。 5、(1)道面上无粘结的碎粒和污物; (2)所有施工人员、机械、设备及工具等全部撤至安全地带; (3)临时标志符合技术标准; (4)施工现场符合民航总局令[第191号]中关于不停航施工管理的一般规定。

相关内容:机场,跑道,共分,10条板,如图,10所示,联络,滑行道,时间,道面,嵌缝,道道

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1006秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
