背景资料 施工单位甲承揽了国内某机场(单跑道)跑道加长的建设任务,建设单位的基本要求 之一是:该项工程的施工不能影响机场的正常运行。在施工过程中发生了...

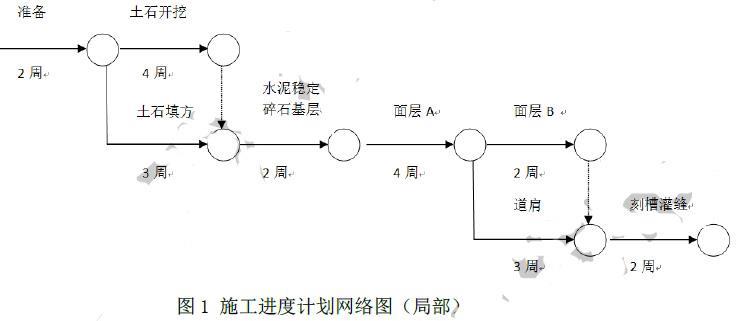

作者: tihaiku 人气: - 评论: 0
问题 背景资料 施工单位甲承揽了国内某机场(单跑道)跑道加长的建设任务,建设单位的基本要求 之一是:该项工程的施工不能影响机场的正常运行。在施工过程中发生了以下事件: 事件一:施工单位在水泥混凝土道面面层正式施工前,摊铺了试验段。 事件二:施工单位绘制了施工进度计划网络图(局部),如图1所示。 事件三:监理工程师审查了施工组织设计,发现施工单位提交的土(石)方挖、填设备配置数量与施工计划不符(数量偏少)。 事件四:施工单位与相关单位签订了施工安全责任书,并被要求今后按时参加施工安全协调会。 问题: 1. 每个标段水泥混凝土道面面层工程试验段摊铺量不宜超过多少?试验段摊铺对水泥混凝土拌合、运输有哪些作用? 2. 依据图1指出该建设任务的关键工作并计算水泥混凝土面层铺筑B的工作总时差。 3. 针对事件三,施工单位应优先调增土(石)方挖方设备配置,还是填方设备配置?说明理由。 4. 监理工程师应组织审查施工组织设计的哪些内容? 5. 施工单位甲与哪家单位签订了安全责任书?施工安全协调会应由哪家单位主持?说明理由。 6. 与新建机场相比,该建设任务的施工进离场受到哪些限制?哪些部位的施工时间、施工设备高度受到限制?
选项
答案
解析 1.不宜超过5000平方米。 作用为:验证拌和机生产能力和质量是否满足要求;验证拌和料运输方式是否保证质量,配置数量(运输能力)是否满足要求; 2.总时差为1周。 3.应优先调增土(石)方挖方设备配置,因为该项工作为关键线路上的关键工作,无机动时间(自由时差),工作延后则导致总工期延后。填方为非关键工作,总时差为1周,工作持续时间在此时段内调整不会影响总工期。 4、施工平面布置、施工进度计划、施工资源配置、关键技术方案、质量安全保证措施、环保职业健康保证措施、不停航施工措施。 5、施工单位与机场管理单位(建设单位)签订了施工安全责任书(按规定,应由机场管理单位与建设单位签定安全责任书。当机场管理机构为建设单位时,则同机场管理机构与施工单位签订安全责任书。根据题意,可判定该项目建设单位为机场管理机构)。 按照规定,施工安全协调会议由机场管理机构主持,本项目即为建设单位。因为保证不停航施工安全,确保航空器正常运行,涉及机构管理机构、建设单位、施工单位、航空公司、空管部门等多个单位及部门,必须在机场管理机构的统一协调管理下,才能有效保证安全。 6、施工进离场受如下限制: 施工进离场时间;施工进离场线路;施工进离场人员及机具设备与材料;施工离场前必须清理施工现场,经飞行单位代表检查确认满足安全标准方可离场。 下述部位施工时间、设备受限制: 跑道加长区域;跑道端安全区;跑道净空带;航向信标台临界区及敏感保护区;下滑道信标台临界区及敏感保护区;目视进近指标灯及保护区域;目视进近坡度指示系统保护区域;机场净空保护区。

相关内容:背景,资料,国内,机场,单跑道,跑道,建设,任务,建设单位,要求,工程,施工,影响,运行

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0577秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
