问题 某抛石斜坡结构防波堤工程总长800m,采用常规的爆炸排淤填石法处理水下软土地基,护面块体采用12t扭王字块,堤顶设置混凝土挡浪墙。 工程施工中,堤心石爆填施工的一次推进距离为12m。爆填施工完成后,按体积平衡法推算出置换淤泥的范围与深度满足设计要求。扭王字块采用自上而下规则安放,块体在坡面上竖向摆放,块体间互相靠紧。 对挡浪墙混凝土的配合比进行了优化,掺入优质粉煤灰取代15%的水泥,采用超量取代,k=1.3,优化后混凝土的胶凝材料用量为376.2kg/m3。 该工程招标文件工程量清单中堤心石工程量为80万1323。合同规定:堤心石综合单价为65元/m3,当实际工程量超过清单工程量,且超过的数量大于10%时,综合单价调整为60元/m3。工程实际完成并经监理签认的堤心石工程量为100万m3。 问题 1.简述爆炸排淤填石法形成堤身的过程。 2.根据背景材料,指出本工程施工中存在的问题,说明理由。 3.优化后的挡浪墙混凝土配合比中的水泥用量是多少? 4.实际完成的堤心石工程款是多少万元?
选项
答案

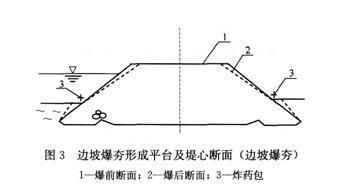

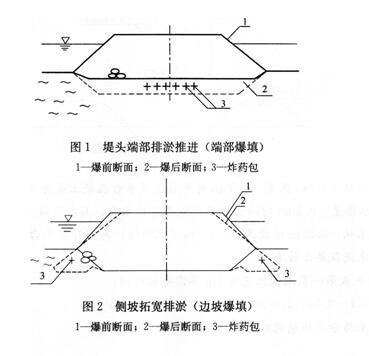

解析 1.爆炸排淤填石法形成抛石堤一般要经过端部推进排淤、侧坡拓宽排淤落底、爆破形成平台及堤心断面等三个过程。 (1)堤头端部排淤推进(端部爆填):在抛石堤前端一定宽度范围的一定深度内布置药包爆破形成石舌,使抛石堤向前推进,并使堤身中部坐落在硬土层上,如图1所示。 (2)侧坡拓宽排淤(边坡爆填):按体积平衡要求把抛石堤向两则抛填加宽,并沿抛石体边坡外缘一定距离和深度布置药包,爆破形成侧向石舌,使堤身两侧抛石体落底,增强堤身稳定性,如图2所示。 (3)边坡爆夯:在抛石体内外侧边坡泥石面交界处放置药包,爆破夯实边坡,形成平台与设计要求的坡度,如图3所示。 2.(1)工程施工中,堤心石爆填施工的一次推进距离为12m不妥。 一般一次推进距离宜为5~7m,最大不应超过9m。 (2)扭王字块自上而下规则安放的方法是错误的。 应是自下而上随机定点的安放。 3.设优化前混凝土的水泥用量为x(kg/m3) 则优化后的粉煤灰用量是: 1.3*x*15% 优化后的水泥用量是: (1-15%)x 依题意:(1-15%)x+1.3*x*15%=376.2,解得x=360(kg/m3) 所以优化后混凝土的水泥用量为:360*0.85=306(kg/m3) 4.依题意,单价为65元/m3的工程量应为: 80*(1+10%)=88万m3 单价为60元/m3的工程量应为:100-88=12万m3 总工程款应为:65*88+60*12=6440万元

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0689秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
