某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。抛石基床(包括挖泥、抛石、夯实、整平)、沉箱安放(包括预制、出运、安装、箱内填料...

作者: rantiku 人气: - 评论: 0
问题 某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。 抛石基床(包括挖泥、抛石、夯实、整平)、沉箱安放(包括预制、出运、安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙及面层混凝土浇筑)分项工程各只有一个专业施工队施工。各分项工程所需工时如下表所列: 问题 1.根据表列项目与工时绘制施工进度计划横道图和双代号网络图(按每项工作最早开始时间安排)。 2.判断整个施工过程中有几条关键线路?用结点和箭头连接的方式指出关键线路(例如①→②→③…)。 3.C1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少? 4.B1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?
选项
答案

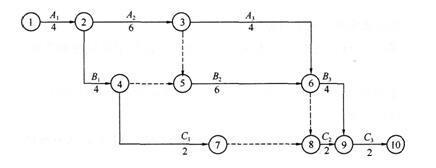

解析 1.施工进度计划横道图如下: 施工进度计划网络图如下: 2.只有一条关键线路,关键线路为 关键线路即施工过程中(最早开始、最早结束)连续工期持续最长的线路。 3.C1工作延误3周,不影响总工期。因为C1工作到允许最晚结束的时差有6周时间,延误3周(迟开工3周或拖延3周结束)都不影响C2工作最早开始的时间,不影响总工期。或者C1工作不在关键线路上,它的延误时间也不影响其他关键线路上工作的开始和结束时间。 此时总工期仍为22周。 4.B1工作延误3周,影响总工期,延长1周。 B1工作最早结束到最晚结束允许的时间差只有2周,而B1工作延误3周,致使关键线路上的B2工作最早开始时间和允许的最迟结束时间推迟1周。总工期推迟1周。 此时总工期为23周。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1078秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
