试题四【背景材料】某政府投资建设工程项目,采用《建设工程工程量清单计价规范》(GB50500—2013)计价方式招标,发包方与承包方签订了施工合同,合同工...

作者: rantiku 人气: - 评论: 0

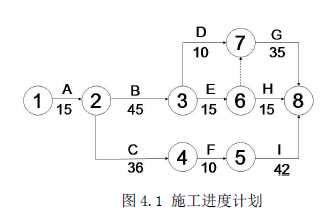

问题 试题四【背景材料】某政府投资建设工程项目,采用《建设工程工程量清单计价规范》(GB50500—2013)计价方式招标,发包方与承包方签订了施工合同,合同工期为110 天(5月1 日-8月18 日)。 施工合同中约定: (1)工期每提前(或拖延)1 天,奖励(或罚款)3000 元(含税金)。 (2)各项工作实际工程量在清单工程量变化幅度±15%以外的,调价系数为0.95 和1.05; 变化幅度在±15%以内的,综合单价不予调整。 (3)发包方原因造成机械闲置,其补偿单价按照机械台班单价的50%计算;人员窝工补偿单价,按照50 元/工日计算。因发生甲方的风险事件导致的工人窝工和机械闲置费用,只计取规费和税金,因甲方的责任事件导致的工人窝工和机械闲置,除计取规费和税金外,还应补偿现场管理费,按人工费和机械费之和的5%计算现场管理费。 (4)规费和税金合计为18%。 工程项目开工前,承包方按时提交了施工方案及施工进度计划(施工进度计划如图4.1所示),所有工作都按最早开始时间安排,并获得发包方工程师的批准。 根据施工方案及施工进度计划,工作A、B、I 需要使用同一台机械施工。该机械的台班单价为1000 元/台班。 该工程项目施工中依次发生如下事件: 事件1:5 月1 日由于区域停电,工作
选项 A 迟开工5 天,承包商10 名工人窝工5 天。 事件2:工作C 施工中,因设计方案调整,导致C 工作持续时间延误10 天,造成承包方人员窝工100 个工日。 事件3:工作E 由于设计变更工程量由150m3(综合单价400 元/m3)增至170m3。 事件4:工作H 施工中,受到持续特殊高温天气,工作效率下降,使该工作拖延5 天,多用工20 个工日。 事件5:工作I 施工中,承包商采购了业主推荐的某设备制造厂生产的工程设备,设备到场后检验发现缺少一关键配件,使该设备无法正常安装,导致工作I 作业时间拖延2 天, 窝工人工费损失2000 元,窝工机械费损失1500 元。上述事件发生后,承包方及时向发包方提出了索赔并得到了相应的处理。 问题: 1.承包方是否可以分别就事件1~5 提出工期和费用索赔?说明理由。 2.承包方可得到的合理工期补偿为多少天?该工程项目的实际工期是多少天? 3.承包方可得到总的费用追加额是多少? (计算过程和结果均以元为单位,结果取整)
答案
解析 问题1. 事件1:能够提出工期和费用索赔,因为区域停电是业主的风险,造成承包方费用增加由业主承担,且工作A 为关键工作。 事件2:能够提出工期和费用索赔,因为设计方案调整是业主的责任,造成承包方费用增加由业主承担,且延误的时间10 天超过工作C 的总时差7 天。 事件3:能够提出费用索赔,因为设计变更是业主的责任,造成承包方费用增加由业主承担;不能提出工期索赔,因为工作E 增加的时间(170-150)/(150/15)=2 天没有超过 E 的总时差3 天。 事件4:不能提出费用索赔,因为特殊高温天气属于不可抗力,费用损失由承包商自己承担。不能提出工期索赔,特殊高温天气虽然属于不可抗力,但工作H 延误的时间5 天没有超过其总时差21 天。 事件5:不能提出工期和费用索赔,承包商购买的设备质量问题由承包商负责。 问题2. 事件1:工期索赔5 天; 事件2:工期索赔3 天; 事件3:工期索赔0 天; 事件4:工期索赔0 天; 事件5:工期索赔0 天; 总计工期索赔:5+3=8(天)。 该工程实际工期为:120 天。 问题3. 事件1: (5*10*50+1000*50%*5)*(1+18%)=5900(元) 事件2: 人工窝工费和机械闲置索赔款额为: (100*50+1000*50%*10)*(1+5%)*(1+18%)=12390(元) 事件3: 20*400*(1+18%)=9440(元) 工期罚款为:[120-(110+8)]*3000=6000(元) 费用索赔总额为:5900+12390+9440-6000=21820(元)

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0471秒, 内存占用1.04 MB, Cache:redis,访问数据库18次
