D--Ⅱ.管道安装工程 背景资料: 1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价: 该安装工程按设计...

作者: rantiku 人气: - 评论: 0

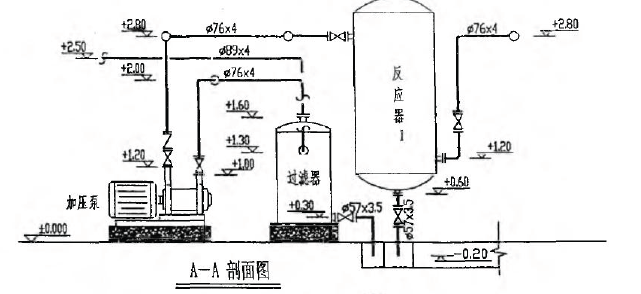

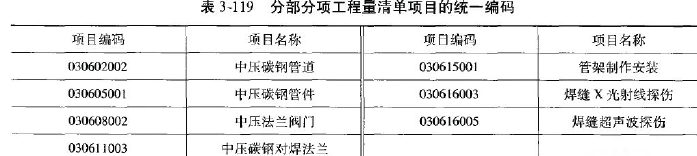

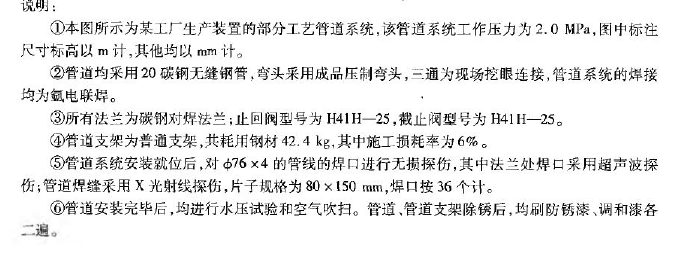

问题 D--Ⅱ.管道安装工程 背景资料: 1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价: 该安装工程按设计文件计算出各分部分项工程工料机费用合计为6000 万元,其中人工费占10%。 安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100 万元,根据建设部建办[2005]89 号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于依据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施费项目清单费用按150 万元计。施工管理费、利润分别按人工费的60%、40%计。 按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。 规费按82 万元计;税金按税率3.50%计。 2.其中某生产装置中部分工艺管道系统如图3-29 所示。 管道系统各分部分项工程量清单项目的统一编码见表3-119 问题: 1.按照《建设工程工程量清单计价规范》和建标[2003]206 号文《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程(含分包专业工程)的投标报价。将各项费用的计算结果填入“单项工程费用汇总表”中,其计算过程写在“单项工程费用汇总表”的下面。(计算结果均保留整数) 2.根据《建设工程工程量清单计价规范》的规定,计算管道Φ89*4、管道Φ76*4、管道Φ57*3.5、管道支架制安、焊缝X 光射线探伤、焊缝超声波探伤等六项工程量,并写出计算过程。(计算结果均保留1 位小数)编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单项目,将结果填入答题纸“分部分项工程量清单”。
选项
答案

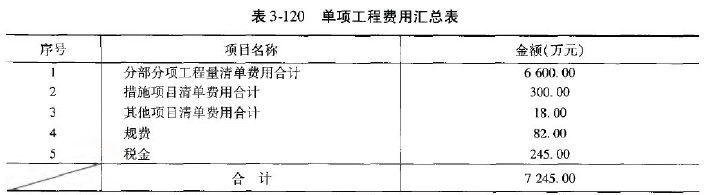

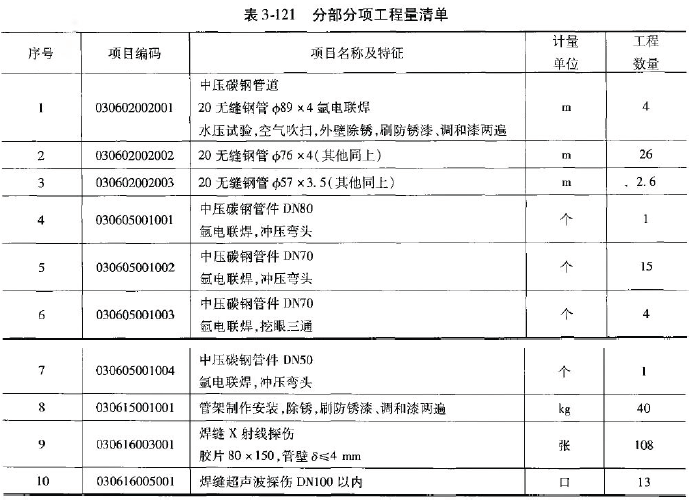

解析 【解题要点】 分部分项工程量清单费用是在分部分项工料机费用的基础上考虑管理费和利润而形成的,其余费用项目注意 其取费基数。 【解题过程】 ①分部分项工程清单费用合计: 6000+6000*10%*(40%+60%)=6600 万元 ②措施项目清单费用合计:: 脚手架搭拆费=6000*10%*8%+6000*10%*8%*25%*(40%+60%)=48+12=60 万元 安全防护、文明施工措施费=100*90%=90 万元 其他措施费=150 万元' 措施项目清单费用合计=60+90+150=300 万元 ③其他项目清单费用合计: 总承包服务费=6000*20%*10%*15%=18 万元 ④规费:82 万元 ⑤税金:(6600+300+18+82)*3.5%=7000*3.5%=245 万元 问题2: 【解题要点】 管道安装工程量的计算,以及相应分部分项工程量清单表的编制,如项目编码、项目名称等,注意焊缝X 光射线探伤在每个焊口所用胶片个数应取整数。 【解题过程】 分部分项工程清单工程量的计算过程: ①无缝钢管Φ89*4 安装工程量的计算式: 2+1.1+(2.5-1.6)=4m ②无缝钢管Φ76*4 安装工程量的计算式: [0.3+ ( 2-1.3 ) +1.1+0.6+2.1+ ( 0.3+2-1 ) * 2]+[2.1+ ( 2.8-1.2 ) * 2+0.5+0.3+0.8+2+ ( 0.6 *2)]+[(0.3+0.9+2.8-1.2)*2+2+0.9]=7.4+10.1+8.5=26m ③无缝钢管Φ57*3.5 安装工程量的计算式: (0.3+0.2+0.5)+(0.6+0.2)*2=l+1.6=2.6m ④管架制作安装工程量的计算式: 42.4+1.06=40kg ⑤Φ76*4 管道焊缝X 射线探伤工程量的计算式: 每个焊口的胶片数量:0.076*3.14+(0.15-0.025*2)=2.39 张,取3 张,36 个焊口的胶片数量计36*3=108张 ⑥Φ76*4 法兰焊缝超声波探伤工程量的计算式: 1+2+2+2+2+4=13 口

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1663秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
