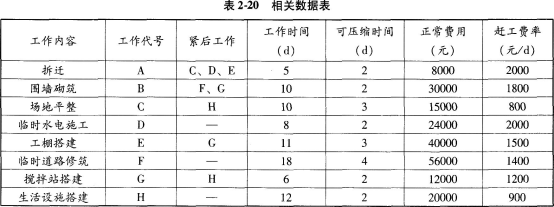

某建筑施工企业对某施工现场进行施工准备工作,确定了施工进度计划和各工作可以压缩的时间及其增加的赶工费用,相关数据见表2-20所示。工期每缩短一天,该施工企...

作者: rantiku 人气: - 评论: 0
问题 某建筑施工企业对某施工现场进行施工准备工作,确定了施工进度计划和各工作可以压缩的时间及其增加的赶工费用,相关数据见表2-20所示。工期每缩短一天,该施工企业可节约间接费支出1000元。 问题: 1.绘制该工程的双代号网络图,确定计划工期和关键线路。 2.现业主要求该工程要在26天内完成,求出计划工期为26天的总费用。
选项

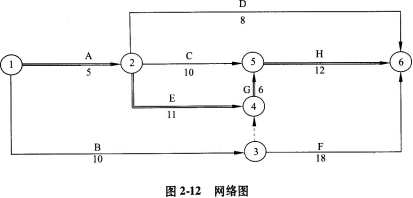

答案

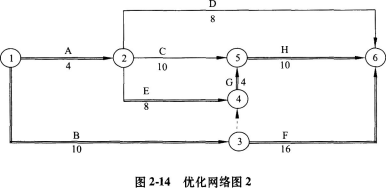

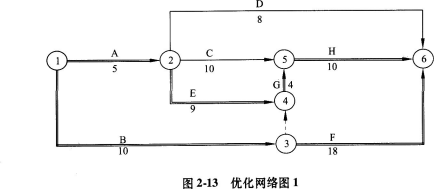

解析 问题(1): 绘制的网络计划,见图2-12。 根据图上计算,该土程的计划工期为34天,关键线路为①→②→④→⑤→⑥。 问题(2): 已知原施工计划总费用为205000元;工期为26天,须对原网络计划进行优化。 第一步:将赶工费率最低的关键工作E缩短2天,G缩短2天,H缩短2天,共缩短6天。关键线路变成两条:①→②→④→⑤→⑥和①→③→⑥,工期均为28天。 赶工费用1500*2+1200*2+900 *2=7200(元),网络计划见图2-13所示: 第二步:将A工作和E工作各压缩1天,F工作压缩2天,工期共缩短2天。关键线路变为:①→②→④→⑤→⑥和①→③→⑥。总工期为26天,满足业主要求。 赶工费用2000*1+1500*1+1400*2=6300(元),至此累计赶工费用7200+6300=13500(元),网络计划如图2-14所示。 总费用(26天)=205000+13500-1000*8=210500(元)
