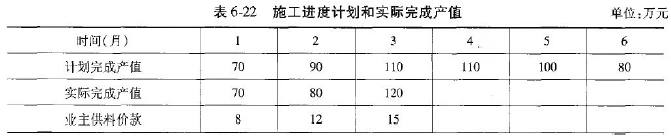

【案例十一】 背景资料: 某工程项目施工合同价为560 万元,合同工期为6 个月,施工合同规定: (1)开工前业主向施工单位支付合同价20%的...

作者: rantiku 人气: - 评论: 0
问题 【案例十一】 背景资料: 某工程项目施工合同价为560 万元,合同工期为6 个月,施工合同规定: (1)开工前业主向施工单位支付合同价20%的预付款; (2)业主自第一个月起,从施工单位应得工程款中按10%的比例扣保留金,保留金为合同价的5%,保留金到第3 个月底全部扣完; (3)预付款在最后两个月等额扣除; (4)工程进度款按月结算,不考虑调价; (5)业主供料价款在发生当月的工程款中扣除; (6)若施工单位每月实际完成的产值不足计划产值的90%时,业主可按实际完成产值的8%扣除工程进度款,经业主签订的施工进度计划和实际完成产值如下表6-22 所示。 该工程进入第4 个月时,由于业主资金出现困难,合同被迫终止。为此,施工单位提出以下费用要求: (1)施工现场存有为本工程购买的特殊工程材料,计50 万元; (2)设备撤回基地发生的费用10 万元; (3)人员遣返费8 万元。 问题: 1.该工程的工程预付款是多少万元?应扣留的保修金为多少万元? 2.第1 个月到第3 个月各月签证的工程款是多少?应签发的付款凭证金额是多少? 3.合同终止时业主已支付施工单位各类工程款多少万元? 4.合同终止时施工单位提出的补偿要求是否合理?业主应补偿多少万元? 5.合同终止后业主共应向施工单位支付多少万元的工程款?
选项
答案
解析 问题1: 工程预付款:560*20%=112 万元 应扣留的保修金:560*5%=28 万元 问题2: 第1 个月: 签证的工程款:70*(l-10%)=63 万元 应签发的付款凭证金额:63-8=55 万元 第2 个月: 实际完成产值80<90*90%,即本月实际完成的产值不足计划产值的90%。 签证的工程款:80*(l-10%)-80*8%=65.60 万元 应签发的付款凭证金额:65.60-12=53.60 万元 第3 个月: 本月扣保留金为:28-(70+80)*l0%=13 万元 签证的工程款:120-13=107 万元 应签发的付款凭证金额:107-15=92 万元 问题3: 合同终止时业主已支付施工单位工程款=112+55+53.60+92=312.60 万元 问题4: (1)要求合理,给予补偿。 (2)要求不合理,应补偿:(560-70-80-120)/560*l0=5.18 万元 (3)要求不合理,应补偿:(560-70-80-120)/560*8=4.14 万元 补偿合计:50+5.18+4.14=59.32 万元 问题5: 合同终止时业主共支付施工单位工程款: 70+80+120+59.32-8-12-15=294.32 万元

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0984秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
