【案例六】 背景资料: 某工程项目由A、B、C 三个分项工程组成,采用工程量清单招标确定中标人,合同工期5 个月。各月计划完 成工程量及综合单...

作者: rantiku 人气: - 评论: 0
问题 【案例六】 背景资料: 某工程项目由

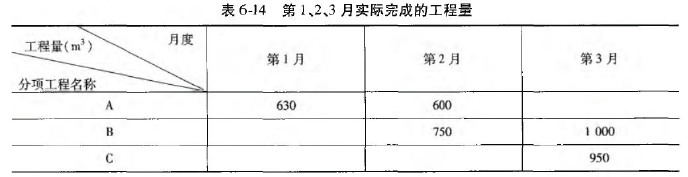

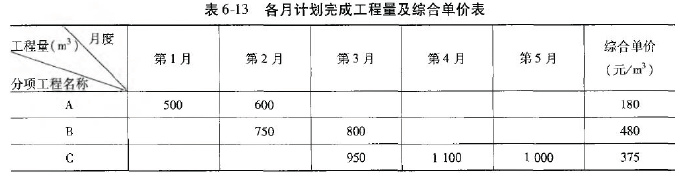

选项 A、B、C 三个分项工程组成,采用工程量清单招标确定中标人,合同工期5 个月。各月计划完 成工程量及综合单价见表6-13,承包合同规定如下: (1)开工前发包方向承包方式支付分部分项工程费的15%作为材料预付款。预付款从工程开工后的第2 个月开始分3 个月均摊抵扣。 (2)工程进度款按月结算,发包方每月支付承包方应得工程款的90%。 (3)措施项目工程款在开工前和开工后第1 个月末分两次平均支付。 (4)分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部分的工程量的综合单价调整系数为0.95。 (5)措施项目费以分部分项工程费用的2%计取,其他项目费20.86 万元,规费综合费率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率3.35%。 问题: 1.工程合同价为多少万元? 2.列式计算材料预付款、开工前承包商应得措施项目工程款。 3.根据表6-14 计算第1、2 月造价工程师应确认的工程进度款各为多少万元? 4.简述承发包双方对工程施工阶段的风险分摊原则。 (计算结果均保留两位小数)
答案
解析 问题1: 分部分项工程费=(500+600)*180+(750+800)*480+(950+1100+1000)*375=2085750.00 元 措施项目费=2085750.00*2%=41715.00 元 工程合同价=(2085750.00+41715.00+208600.00)*(1+3.5%)*(1+3.35%)=2498824.49 元=249.88 万元 问题2: 材料预付款=2085750.00*15%=312862.50 元=31.29 万元 开工前承包商应得措施项目款=41715.00*(1+3.5%)*(1+3.35%)*50%=22310.69 元=2.23 万元 问题3: (1)第1 个月应确认的工程进度款:630*l80*(1+3.5%)*(1+3.35%)*90%+41715.00*(l+3.5%)*(1+3.35%)*50%*90%=129250.4 元=12.93 万元 (2)第2 个月A 分项工程累计完成工程量为1230m3,比清单工程量增加了130m3,增加的工程量超过清单工程量的10%,超出部分其单价应按0.95 的调整系数进行调整。 超出清单工程量10%的工程量:1230—1100*(1+10%)=20m3 第2 个月A 分项工程价款:[(600-20)*l80+20*180*0.95]*(1+3.5%)*(l+3.35%)=115332.09 元=11.53万元 第2 个月B 分项工程价款:750*480*(1+3.5%)*(l+3.35%)=38.51 万元 第2 个月应扣预付款:31.29/3=10.43 万元 第2 个月应确认的工程进度款:(11.53+38.51)*90%-10.43=34.61 万元 问题4: (1)对于主要由市场价格浮动导致的价格风险,承发包双方合理分摊。 (2)不可抗力导致的风险,承发包双方各自承担自己的损失。 (3)发包方承担的其他风险包括: ①法律、法规、规章或有关政策出台,造成的施工风险,应按有关调整规定执行; ②发包人原因导致的损失; ③设计变更、工程洽商; ④工程地质原因导致的风险; ⑤工程量清单的变化,清单工作内容项目特征描述不清的风险等。 (4)承包人承担的其他风险包括: ①承包人根据自己技术水平、管理、经营状况能够自主控制的风险; ②承包人导致的施工质量问题、工期延误; ③承包人施工组织设计不合理的风险等。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0601秒, 内存占用1.04 MB, Cache:redis,访问数据库17次
