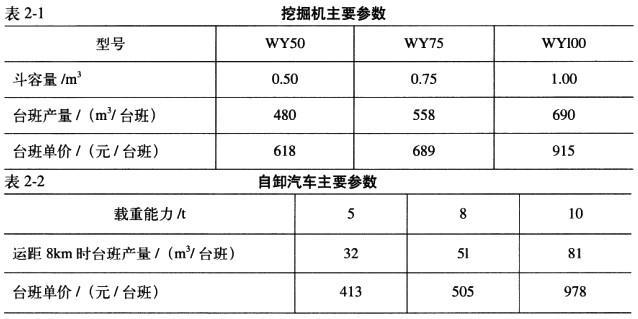

某机械化施工公司承担了某工程的基坑土方施工。土方量为10 000m3,平均运土距离为8km,计划工期为1 0天,每天一班制施工。该公司现有WY50、W...

作者: rantiku 人气: - 评论: 0
问题 某机械化施工公司承担了某工程的基坑土方施工。土方量为10 000m3,平均运土距离为8km,计划工期为1 0天,每天一班制施工。 该公司现有WY50、WY75、WY100挖掘机各2台以及5t、8t、10t自卸汽车各1 0台,主要参数如表2-1和表2-2所示。 问题: 1.若挖掘机和自卸汽车按表中型号各取一种,如何组合最经济?相应的每立方米土方的挖、运直接费为多少? (计算结果保留两位小数) 2.根据该公司现有的挖掘机和自卸汽车的数量,完成土方挖运任务,每天应安排几台何种型号的挖掘机和几台何种型号的自卸汽车? 3.根据所安排的挖掘机和自卸汽车数量,该土方工程可在几天内完成?相应的每立方米土方的挖、运直接费为多少? (计算结果保留两位小数)
选项
答案
解析 1.本题应以挖掘机和自卸汽车每立方米挖、运土直接费最少为原则选择其组合。 (1)挖掘机每立方米挖土直接费=台班单价/台班产量,则WY50挖掘机、WY75挖掘机、WY100挖掘机每立方米的挖土直接费分别为: 618/480=1.29(元/m3) 689/558=1.23(元/m3) 915/690=1.33(元/m3) 因此,取单价为1.23元/m3的WY75挖掘机。 (2)自卸汽车每立方米运土直接费=台班单价/运距8km时台班产量,则5t、8t、10t自卸汽车的每立方米运土直接费分别为: 413/3 2=12.91(元/m3) 505/51=9.90(元/m3) 97 8/81=12.07(元/m3) 因此,取单价为9.90元/m3的8t自卸汽车。 相应的每立方米土方的挖运直接费=1.23+9.90=11.13(元/m3) 2.(1)挖掘机选择: ①每天需要WY 75挖掘机的台数=土方量/(台班产量*计划工期)=10 000/(558*10) =1.79(台)取2台。 ②2台WY75挖掘机每天挖掘土方量=558*2=1116.00(m3) (2)自卸汽车选择: ①按最经济的8t自卸汽车每天应配备台数为: 每天挖土方量/台班产量=116/51=21.88(台) 或挖掘机与自卸汽车台数比例为: 挖掘机台班产量/自卸汽车台班产量=55 8/51=10.94所需配备8t自卸汽车台数=2*10.94=21.88(台) 每天运输土方量=台班产量*自卸汽车台数=51*10=510.00 (m3) 每天尚有需运输土方量=1116 - 510=606.00 (m3) ②增加配备10t和(或)5t自卸汽车台数,有两种可行方案: a.仅配备10t自卸汽车: 配备台数=每天尚需运的土方量/10t自卸汽车的台班产量=606/81= 7.48(台)取8台。 或(21.88 - 10)*51/81=7.48(台),取8台。 b.配备6台10t自卸汽车,4台5t自卸汽车: 每天运输土方量:6*81+4*32=614.00(m3)。 3.按2台WY75型挖掘机的台班产量计算,完成10 000(m3)土方工程所需时间为:土方量/(2台 WY75挖掘机每天挖掘土方量)=10 000/ (558*2)=8.96(天),即该土方工程可在9天内完成。 相应的每m3土方的挖运直接费为: a.配备10台8t和8台10t的自卸汽车每m3土方的挖运直接费= (WY75挖掘台数*其台班单价+8t自卸 汽车台班单价*其台数+10t自卸汽车台班单价*其台数)*工作天数/土方量=(2*689+505*10+978*8)*9/10 000=12.83(元/m3) b.配备1 0台8t、6台10t和4台5t的自卸汽车 每m3土方的挖运直接费= (WY75挖掘机台数*其台班单价+8t自卸汽车台班单价*其台数+10t自卸 汽车台班单价*其台数+5t自卸汽车台班单价*其台数)*工作天数/土方量=(2*689+505*10+6*978+4*413)*9/10 000=12.55(元/m3)

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0891秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
